Na budowę elektrowni parowo-gazowej w Rybniku wkrótce dotrze najcięższy transport urządzeń w historii woj. śląskiego. Jego masa wynosi 524 tony. Ma 45 m długości, 5,6 m szerokości oraz 6,4 m wysokości.

18 lutego w Kędzierzynie-Koźlu zakończono załadunek elementów dla elektrowni w Rybniku. Ładunek wyruszył po 22:00 drogami wojewódzką nr 408 i powiatową do Knurowa, gdzie dzisiaj trwa postój. Dalej pojedzie DK78 przez tymczasowy most w Nieborowicach do miejsca docelowego.
To jeden z kilkunastu transportów ponadnormatywnych z urządzeniami dla budowanego bloku gazowo-parowego w Elektrowni Rybnik. Odbyło się ich osiem, na kwiecień i maj zaplanowano kolejnych siedem.

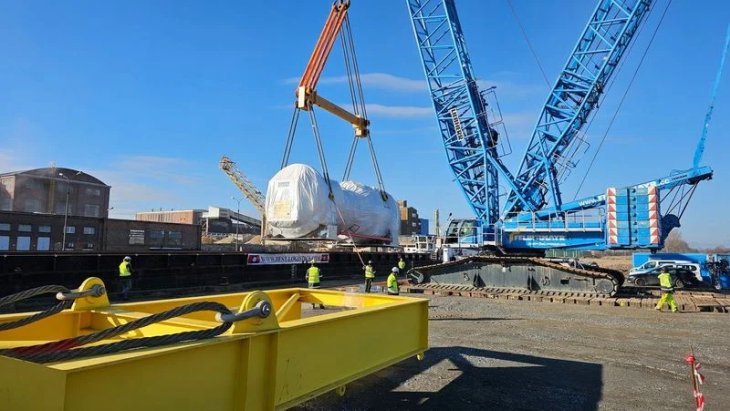

Przeładunek turbiny gazowej w Kędzierzynie-Koźlu. Fot. PGE Nowy Rybnik
Dla bezpieczeństwa przejazdu i uniknięcia awarii mostu przez Bierawkę w ciągu DK 78 w Nieborowicach, na przeprawie zamontowana będzie tymczasowa konstrukcja nośna o długości 21 m. Prefabrykowany, stalowy obiekt zostanie posadowiony nad podporami istniejącej przeprawy. Dzięki temu nie zostanie ona nadmiernie obciążona.
Pojazdy z ładunkiem poruszają się z maksymalną prędkością 10 km/godz. W ten sposób unika się nadmiernych obciążeń mostu.

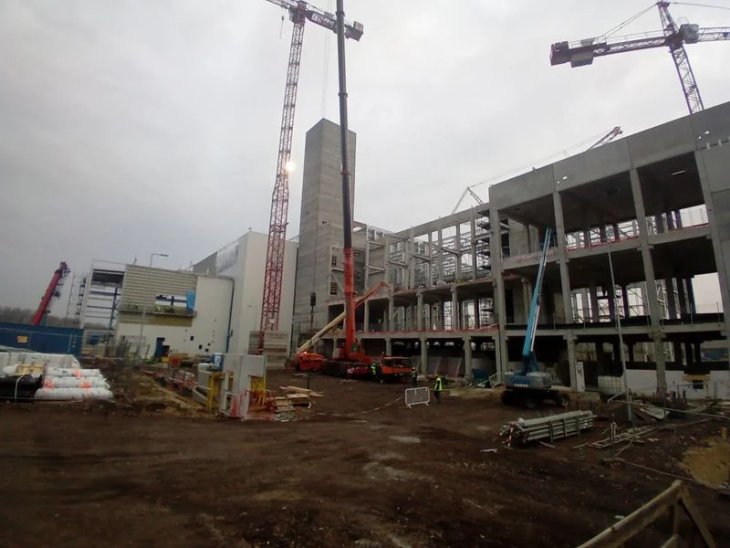

Budowa bloku gazowo-parowego w Rybniku. Fot. PGE Nowy Rybnik
W Rybniku trwa budowa bloku gazowo-parowego o mocy 880 MW. Aktualnie na placu budowy pracuje 18 firm podwykonawczych i 500 pracowników. Trwa budowa ścian budynków, w których znajdą się turbiny gazowa i parowa, a także elektrycznego z nastawnią blokową. Montowana jest konstrukcja do posadowienia turbiny gazowej, która 20 lutego dotrze na miejsce. Później dojadą generator turbiny i skraplacz.
Wykonano wykop pod zbiornik spiętrzający wody chłodzącej, a także zbrojenie i deskowanie zbiornika neutralizacji ścieków. Trwają prace przy budowie stacji redukcji i sprężania gazu oraz montażu konstrukcji stalowej hali stacji uzdatniania wody. Jednostka ma być oddana do użytku na przełomie lat 2026 i 2027.
Przeczytaj także: Elektrownia gazowa w Grudziądzu. Rozruch w tym roku
