Pływający terminal LNG. Są wykonawcy gazociągów lądowych

Opublikowano: 26-11-2024 Źródło: Gaz-System

Spółka Gaz-System podpisała kontrakty na budową wszystkich gazociągów lądowych programu FSRU, budowy pływającego terminalu LNG (gazu skroplonego). Zakończenie robót budowlanych ma nastąpić w grudniu 2026 r.


Pływający terminal FSRU. Fot. Hong Kong LNG Terminal Pływający terminal FSRU. Fot. Hong Kong LNG Terminal
  • Łączna długość trzech gazociągów lądowych wyniesie 250 km
  • Zostaną poprowadzone od połączenia z gazociągiem podmorskim do tłoczni w Gustorzynie
  • Wartość inwestycji wynosi 954 mln zł

Budowa gazociągów dla pływającego terminalu LNG

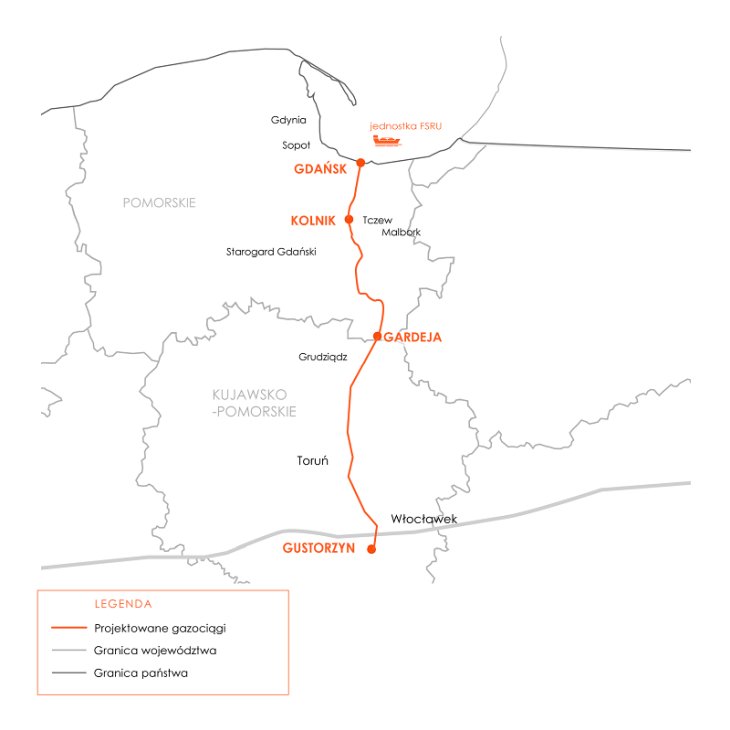

W ramach zadania powstaną trzy gazociągi: Kolnik–Gdańsk, Gardeja–Kolnik i Gustorzyn–Gardeja, o łącznej długości 250 km. Wartość kontraktów wynosi 954 mln zł.

Budowa gazociągów lądowych wiąże się z realizacją programu FSRU – posadowieniem w Zatoce Gdańskiej pływającego terminalu LNG. Od niego zostanie poprowadzony rurociąg na dnie morza, który połączy się z infrastrukturą lądową.

Jednostka FSRU będzie odbierać dostarczane drogą morską ładunki skroplonego gazu ziemnego, a po jego regazyfikacji prześle paliwo przesłanie do krajowego systemu przesyłowego. Rocznie będzie to 6,1 mld m3.

Terminal FSRU powinien być gotowy w 2028 r. 100% usług regazyfikacji zamówił Orlen.

Źródło: Gaz-System Źródło: Gaz-System


Odcinki od Zatoki Gdańskiej do tłoczni w Gustorzynie

Odcinek Kolnik–Gdańsk (34 km) będzie przyłączony do gazociągu podmorskiego z FSRU. Zostanie poprowadzony od suchego spawu, czyli pierwszego połączenia spawanego na lądzie (po wyjściu z mikrotunelu) do stacji pomiarowej. Wykonawcą zadania jest firma Porr.

Trasa Gardeja–Kolnik (88 km) zostanie wybudowana przez spółkę Stalprofil. Z kolei liczący 128 km gazociąg Gustorzyn–Gardeja (do tłoczni gazu w Gustorzynie) będzie zrealizowany przez konsorcjum firm Romgos Engineering i Romgos Gwiazdowscy.

Rozpoczynają się prace w terenie

Postępowania przetargowe na wybór wykonawców prac budowlanych dla lądowych komponentów Programu FSRU zakończyliśmy półtora miesiąca przed planowanym terminem. W tym roku począwszy od kwietnia, podpisaliśmy łącznie 28 umów z dostawcami materiałów, usług i prac budowlanych. Mając wszystkie pozwolenia administracyjne i komplet wykonawców możemy przystępować do prac w terenie – powiedział Sławomir Hinc, prezes spółki Gaz-System.

Gaz-System podpisał 23 umowy na dostawy inwestorskie o wartości łącznej 680 mln zł i trzy kontrakty na roboty budowlane o łącznej wartości 954 mln zł.
