Rozbudowa terminalu FSRU. Potrzebne wiążące zamówienia

Opublikowano: 21-11-2025 Źródło: Gaz-System

W badaniu rynku dla potencjalnego zwiększenia mocy budowanego pływającego terminalu LNG udział wzięło 14 firm krajowych oraz zagranicznych. Zapotrzebowanie na dostawy w latach 2031–2032 przekroczyło prawie czterokrotnie przekroczyło planowaną moc instalacji drugiej jednostki FSRU. Ale realne zainteresowanie będzie znane po zakończeniu procedury Open Season FSRU 2, którą zaplanowano na I kwartał 2026 r.


Pływający terminal LNG. Fot. Karel/Adobe Stock Pływający terminal LNG. Fot. Karel/Adobe Stock

Jeśli dojdzie do zobowiązań kontraktowych, w terminalu znajdzie się druga jednostka FSRU (ang. Floating Storage Regasification Unit) o zdolności regazyfikacji 4,5 mld m3 rocznie.

Na razie zakończono badanie rynku. Wynika z niego, że prawie połowa regazyfikowanego LNG miałaby zostać przeznaczona na eksport do Ukrainy, Słowacji, Czech oraz Litwy. Szacowany wolumen reeksportu wynosi 6,9–8,9 mld m³, choć w perspektywie dekad może on spaść do poziomu ok. 2,6 mld m³ rocznie.

Większość chętnych chce korzystać z usług długoterminowo

Zdecydowana większość firm zgłosiła zainteresowanie długoterminowym korzystaniem z usług terminalu – od 2028 do 2048 r. Za kluczową datę rozpoczęcia dostaw LNG wielu uczestników wskazało początek lat 30.

Pod względem modelu świadczenia usług dominowało zainteresowanie usługą pakietową, obejmującą:

  • zawinięcie jednostki LNG,
  • rozładunek,
  • regazyfikację,
  • możliwość współdzielenia mocy umownej pomiędzy użytkownikami w ramach jednego lub wielu slotów.

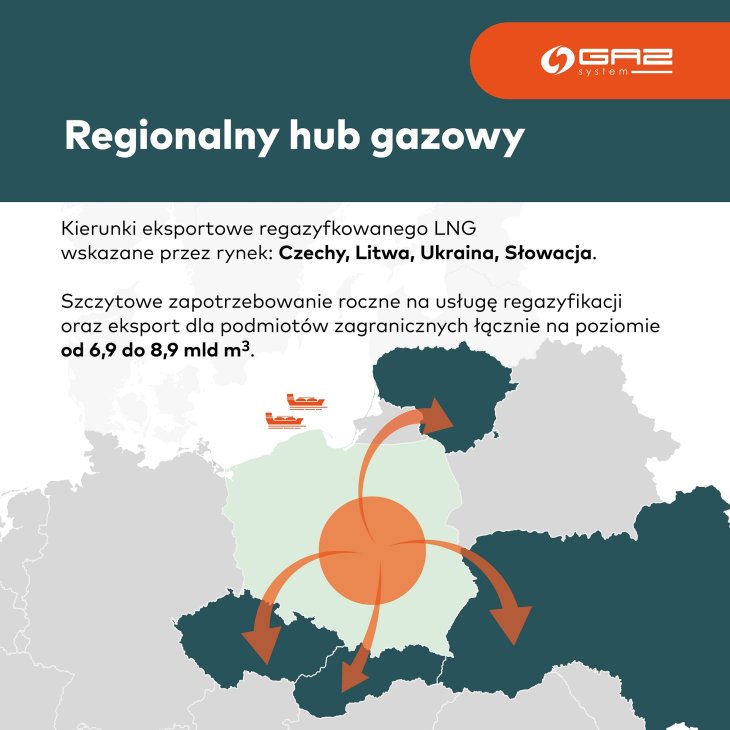

Kierunki eksportu LNG odebranego w Terminalu FSRU 2

Źródło: Gaz-System Źródło: Gaz-System

Deklaracje uczestników dają podstawy do rozpoczęcia prac nad kolejnym etapem procedury – Open Season FSRU 2. Potwierdzi ona realne zapotrzebowanie – złożenie wiążących zamówień.

FSRU jako filar bezpieczeństwa energetycznego regionu

Projekt FSRU jest kluczowym elementem strategii Gaz-Systemu, której celem jest zwiększenie niezależności energetycznej Polski i budowa regionalnego centrum handlu gazem.

Wyniki tego na razie niewiążącego badania potwierdzają rosnącą rolę LNG w dywersyfikacji źródeł dostaw. To dla nas sygnał do dalszego dialogu z rynkiem w sprawie rozwoju zdolności regazyfikacyjnych Terminalu LNG w Gdańsku. Dlatego przygotowujemy się do przeprowadzenia wiążącej procedury Open Season w pierwszym kwartale 2026 r. – podkreśla Sławomir Hinc, prezes Gaz-Systemu.

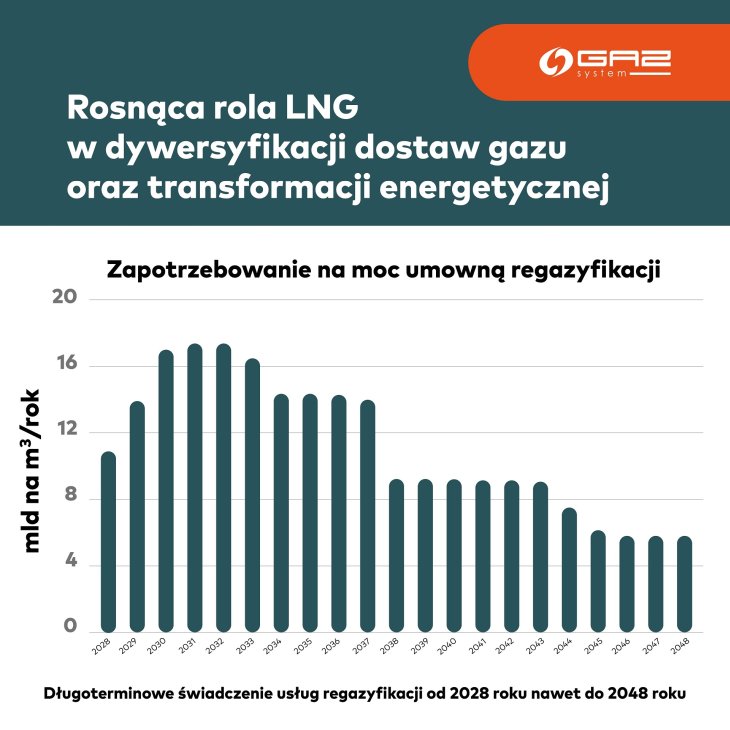

Zapotrzebowanie na moce regazyfikacyjne FSRU 2 w ujęciu rocznym – do 2048 r.

Źródło: Gaz-System Źródło: Gaz-System

Rozpoczęcie wiążącej procedury w 2026 roku

Gaz-System rozpoczął już konsultacje z firmami, które złożyły wstępne deklaracje. Celem jest przygotowanie optymalnego modelu współpracy, uwzględniającego zgłoszone potrzeby i sugestie.

Wiążąca procedura Open Season, planowana na I kwartał 2026 r., pozwoli potwierdzić realne zapotrzebowanie poprzez składanie wiążących zamówień na przepustowość i finalne przydzielenie mocy terminalu.

Zaawansowanie Programu FSRU

Program FSRU jest obecnie jedną z najważniejszych inwestycji gazowych w Polsce. Składa się z dwóch części:

Część morska:

  • lokalizacja pływającej jednostki FSRU w Zatoce Gdańskiej,
  • budowa nabrzeża i ok. 3 km gazociągu podmorskiego,
  • zdolność odbioru co najmniej 6,1 mld Nm³ gazu rocznie.

Część lądowa:

  • budowa ok. 250 km gazociągów od Gdańska do Gustorzyna.

Według operatora wszystkie elementy projektu są na zaawansowanym etapie realizacji, a rozruch technologiczny i uruchomienie terminalu planowane są na początek 2028 r.

Czym jest procedura Open Season?

Open Season to formalny proces wykorzystywany do oceny popytu na nowe lub rozszerzane zdolności przesyłowe:

  1. Etap wstępny – niewiążący
    Uczestnicy zgłaszają szacowane zapotrzebowanie na przepustowość. Operator ocenia, czy projekt ma podstawy ekonomiczne.
  2. Etap wiążący
    Podmioty składają formalne wnioski o rezerwację przepustowości, deklarując gotowość do podpisania umowy przesyłowej po przydzieleniu mocy.

To właśnie przejście do drugiego etapu w 2026 r. będzie kluczowym momentem dla rozbudowy polskiej infrastruktury LNG.
