Do pracy przygotowano nową stację elektroenergetyczną Choczewo, rozbudowany węzeł w Żarnowcu oraz linię 400 kV łączącą oba obiekty. Na stacji Choczewo zakończono testy aparatury pierwotnej i wtórnej, które potwierdziły możliwość bezpiecznego odbioru mocy z farm wiatrowych zlokalizowanych na Bałtyku.

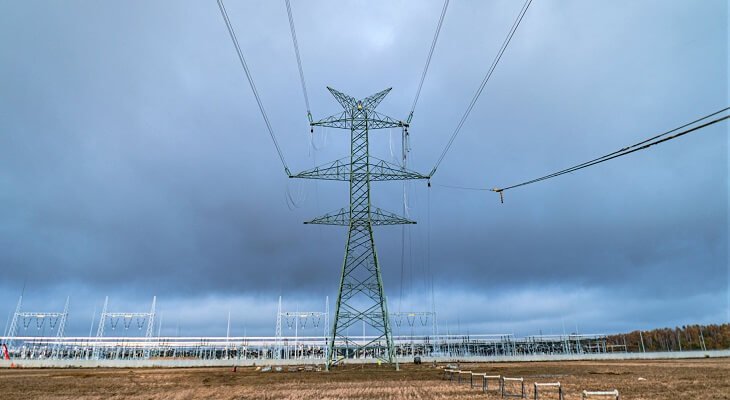

Równolegle zakończono zasadniczy zakres prac na linii najwyższego napięcia Choczewo–Żarnowiec. Po zawieszeniu przewodów fazowych i odgromowych wykonano specjalistyczne pomiary, umożliwiające podanie napięcia. W Żarnowcu podłączono nowe pola do szyn zbiorczych i przeprowadzono próby napięciowe, przygotowując stację do przyjęcia energii przesyłanej z północnego wybrzeża.

Do czasu zakończenia całego procesu inwestycyjnego i uzyskania pozwoleń infrastruktura pracuje w trybie próbnym. Opisywane zadania są elementem wieloletniego programu rozbudowy sieci przesyłowej na północy kraju, obejmującego budowę nowych stacji oraz ponad 250 km linii najwyższych napięć na potrzeby OZE i przyszłej energetyki jądrowej.

Przeczytaj także: ORLEN wzmacnia ochronę morskiej infrastruktury, w tym farm wiatrowych
