Z tekstu dowiesz się: co umożliwiło wcześniejsze zakończenie inwestycji, wyprzedzając harmonogram o kilka miesięcy, dlaczego kluczowe były elastyczność i dostosowanie technologii do specyfiki projektu, jakie są różnice między reliningiem a metodą SPR.

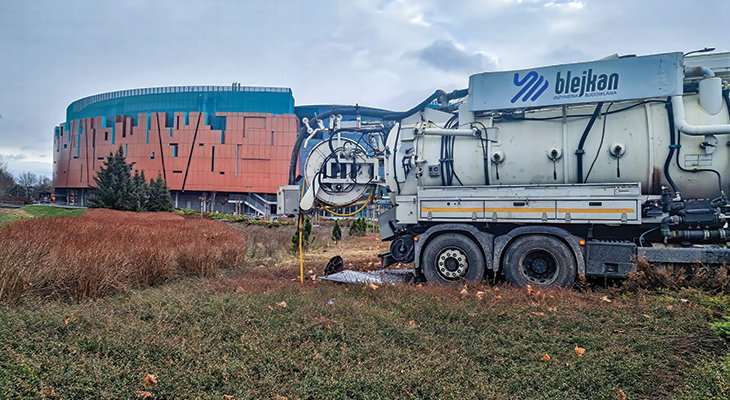

Dwa potężne kolektory sanitarne o średnicy DN1200, zlokalizowane w kluczowych częściach Lubina, przeszły kompleksową renowację z wykorzystaniem nowoczesnych, bezwykopowych technologii. To jedno z największych tego typu zadań w regionie powierzono firmie BLEJKAN S.A. ze Szczecina – wykonawcy o uznanej renomie i wieloletnim doświadczeniu w pracach na sieciach kanalizacyjnych.
Jeden kontrakt – dwa zadania, wspólny cel
Zamawiającym inwestycję była Gmina Miejska Lubin. Choć prace zostały podzielone na dwa odrębne zadania, realizowano je równolegle, co było możliwe dzięki bliskiej lokalizacji obu kanałów oraz sprawnemu zarządzaniu logistyką i zasobami. BLEJKAN odpowiadał za pełen zakres robót – od przygotowania zaplecza budowy, przez czyszczenie sieci, aż po zaawansowane prace renowacyjne z użyciem dwóch uzupełniających się technologii: relining oraz rury spiralnie zwijane (SPR).
Relining – GRP w roli głównej
Relining to technologia polegająca na wprowadzeniu do istniejącego kanału nowej rury o mniejszej średnicy i wypełnieniu przestrzeni międzyrurowej iniektem. W Lubinie zastosowano moduły GRP DN1000:
• 2166 m rur SUBOR w zadaniu nr 1 (obszar od ul. Paderewskiego do oczyszczalni ścieków),
• 366 m rur MARPLAST w zadaniu nr 2 (od obwodnicy Maczka do biurowca MPWiK).
W przypadku reliningu zaprawa iniekcyjna pełni funkcję wypełniacza – zastosowano standardowy materiał o wytrzymałości 10–20 MPa.
SPR – elastyczność tam, gdzie nie ma miejsca na wykopy
Tam, gdzie wykonanie wykopów technologicznych było niemożliwe, zastosowano metodę rur spiralnie zwijanych (SPR). Liner z taśmy PVC tworzony jest na miejscu, bezpośrednio w kanale, a zaprawa iniekcyjna wtłaczana pomiędzy nową a starą rurą tworzy szczelną i wytrzymałą konstrukcję.
W ramach zadania nr 2 zainstalowano 744 m rur SPR. W tej technologii to właśnie zaprawa (o wytrzymałości ponad 60 MPa) przenosi obciążenia – taśma pełni funkcję szalunku. Obsługa systemu SPR wymagała specjalistycznego sprzętu oraz doświadczonej kadry, co firma BLEJKAN zapewniła w pełnym zakresie.
Komory kanalizacyjne – pełna modernizacja na dwa sposoby
Integralną częścią prac była modernizacja:
• 26 komór w zadaniu nr 1 – z wykorzystaniem studni GRP,
• 19 komór w zadaniu nr 2 – z wykorzystaniem zapraw cementowych i powłok żywicznych.
BLEJKAN odpowiadał za pełen zakres robót – od przygotowania zaplecza budowy, przez czyszczenie sieci, aż po zaawansowane prace renowacyjne z użyciem dwóch uzupełniających się technologii: relining oraz rury spiralnie zwijane (SPR)
Renowacja z zastosowaniem zapraw cementowych objęła m.in. uszczelnienie przecieków, uzupełnienie ubytków zaprawą, reprofilację ścian i stropów oraz wymianę stopni złazowych i włazów. Wszystkie wnętrza komór zabezpieczono żywicą epoksydową, gwarantując ich szczelność i trwałość na lata.
Przebieg prac – precyzyjna organizacja i doświadczenie
Realizacja obu zadań objętych jednym kontraktem rozpoczęła się w październiku 2023 r., kiedy to podpisano umowę z Gminą Miejską Lubin. Dzięki dobrej koordynacji i organizacji BLEJKAN S.A. mógł równolegle rozpocząć przygotowania do prac na dwóch odcinkach. W zadaniu nr 1, które obejmowało dłuższy kolektor o długości ponad 2 km, prace rozpoczęto od czyszczenia kanalizacji w styczniu 2024 r. Następnie, w kwietniu, przystąpiono do montażu modułów GRP dostarczonych przez firmę SUBOR.
Dzięki dobrej koordynacji i organizacji BLEJKAN S.A. mógł równolegle rozpocząć przygotowania do prac na dwóch odcinkach
Z kolei w zadaniu nr 2, gdzie plan renowacyjny obejmował zarówno relining, jak i metodę SPR, montaż modułów GRP (o łącznej długości 366 metrów) rozpoczął się już w grudniu 2023 r. i zakończył w marcu 2024 r. Drugi etap tego zadania – zastosowanie technologii rur spiralnie zwijanych – zaplanowano na drugą połowę roku. Prace w tym zakresie rozpoczęły się we wrześniu 2024 r. i potrwały do stycznia 2025 r.
Mimo znacznej skali robót i zastosowania dwóch różnych technologii, przebieg prac cechowała wyjątkowa płynność i precyzja – bez nieplanowanych przestojów czy sytuacji wymagających zmian harmonogramu. Potwierdzeniem skutecznej organizacji jest fakt, że finalny odbiór inwestycji odbył się 14 kwietnia 2025 r., a pierwotnie inwestycja miała zakończyć się w październiku 2025 r.
W realizację projektu zaangażowanych było łącznie 22 specjalistów – 10 osób przy zadaniu nr 1 oraz 12 przy zadaniu nr 2
Ludzie i logistyka
W realizację projektu zaangażowanych było łącznie 22 specjalistów – 10 osób przy zadaniu nr 1 oraz 12 przy zadaniu nr 2. Prace prowadzono sprawnie i bez żadnych przestojów. Dla utrzymania ciągłości montażu BLEJKAN zapewnił stałą dostępność modułów na miejscu – od 300 do 354 m rur GRP w zależności od odcinka.
Lider rynku – BLEJKAN S.A. i partnerzy technologiczni
BLEJKAN S.A. zrealizował kolejny projekt jako generalny wykonawca, ale warto zauważyć, że firma działa także na rynku jako oficjalny przedstawiciel marki SUBOR w Polsce – lidera w produkcji rur i modułów GRP. W zadaniu nr 2 zastosowano również produkty marki MARPLAST, co podkreśla elastyczność i dostosowanie technologii do specyfiki inwestycji.
Profesjonalizm, doświadczenie i technologia – to trzy filary, na których BLEJKAN S.A. opiera swoją działalność
rofesjonalizm, doświadczenie i technologia – to trzy filary, na których BLEJKAN S.A. opiera swoją działalność. Projekt w Lubinie potwierdza, że nawet największe i najbardziej wymagające zadania można realizować z powodzeniem – bezwykopowo, nowocześnie i z pełną dbałością o trwałość sieci kanalizacyjnych.
