• Podziemna linia kablowa zwiększy bezpieczeństwo dostaw energii elektrycznej
  • Tunel ma długość 13,4 km, a jego średnica wynosi 5 m
  • Wydrążono do na głębokościach od 50 do 100 m

Sztokholm, jako jedno z najszybciej rozwijających się miast w Europie Północnej, potrzebuje stabilnych i nowoczesnych rozwiązań energetycznych. Tunel energetyczny Anneberg–Skanstull powstaje w ramach większego planu modernizacji i rozbudowy sieci przesyłowej, który obejmuje wprowadzenie nowej, linii kablowej 400 kV. Celem projektu jest poprawa bezpieczeństwa dostaw energii elektrycznej i zwiększenie odporności sieci na przeciążenia oraz zmienne warunki pogodowe.

Realizacja inwestycji

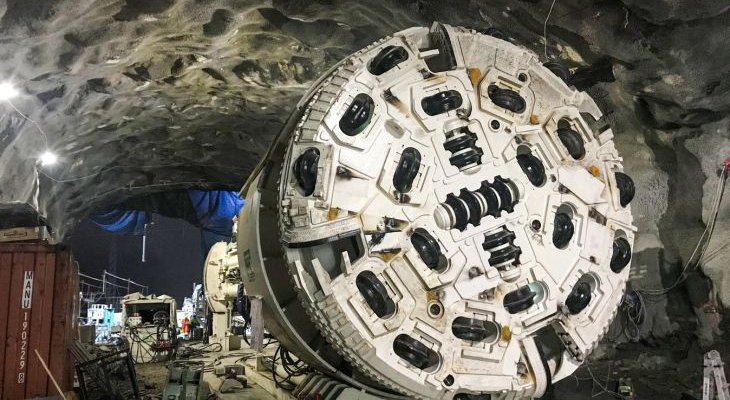

Tunel ma długość 13,4 km i biegnie od Anneberg na północy do stacji Skanstull na południu Sztokholmu. Drążony był pod gruntem na głębokościach od 50 do 100 m przy użyciu maszyny TBM o długości 240 m wyprodukowanej przez firmę Herrenknecht. Średnica tunelu wynosi około 5 m. Prace odbywały się pod obszarami miejskimi, w tym także pod kampusem Królewskiego Instytutu Technologicznego (KTH), co wymagało zaawansowanego monitoringu w czasie rzeczywistym oraz ścisłej współpracy z uczelnią. Wkrótce rozpocznie się instalacja systemów kablowych i wyposażenia technicznego.

Wyzwania geotechniczne

Geologia sztokholmskiego podłoża stanowiła poważne wyzwanie – dominowały skały krystaliczne, co wymagało nie tylko precyzyjnego planowania, ale i odpowiedniego doboru technologii drążenia. Zespół inżynierów musiał uwzględnić również wpływ prac na istniejącą infrastrukturę oraz budynki mieszkalne i użyteczności publicznej. W pobliżu KTH prowadzono m.in. geodezyjny monitoring budynków kampusu, aby zapewnić bezpieczeństwo ludzi i obiektów naukowych.

Linie kablowe elementem zrównoważonej infrastruktury

Projekt wpisuje się w dążenia Szwecji do rozwoju zrównoważonej infrastruktury. Podziemna instalacja minimalizuje wpływ na środowisko i krajobraz miejski. Dzięki zastosowaniu nowoczesnych kabli przesyłowych o dużej mocy możliwe będzie znaczne ograniczenie strat energii i poprawa efektywności całej sieci. Jednocześnie ograniczono zakłócenia dla mieszkańców podczas prac – m.in. poprzez relokację transportu materiałów i redukcję hałasu.

Zakończenie inwestycji w 2028 r.

Zakończenie drążenia tunelu to początek kolejnych etapów. Planowane zakończenie całej inwestycji przypada na 2028 r. Po oddaniu do użytku tunel zapewni większą elastyczność i bezpieczeństwo energetyczne, wspierając jednocześnie rozwój odnawialnych źródeł energii.

Wykonawcą zadania jest konsorcjum firm Hochtief i Implenia.
