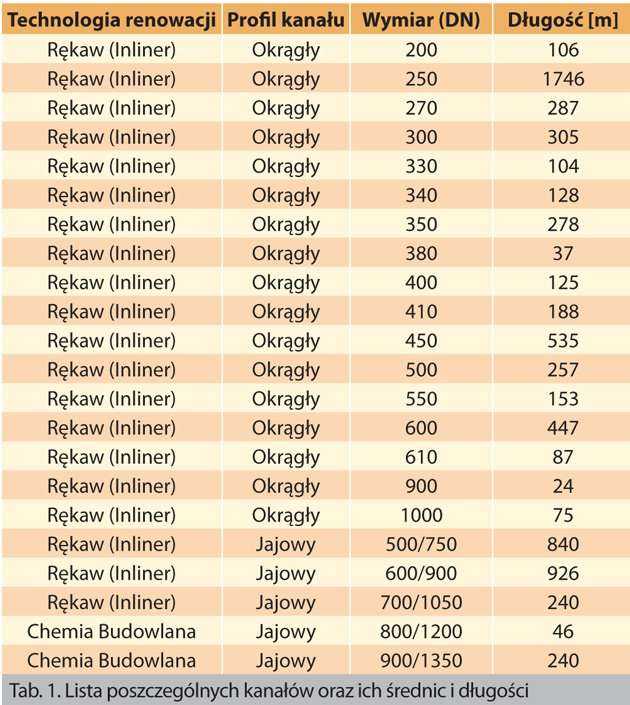

Na przestrzeni od kwietnia 2007 r. do kwietnia 2008 r., firma Diringer & Scheidel dokonała renowacji kanalizacji dla Przedsiębiorstwa Wodociągów i Kanalizacji w Gliwicach. Całkowita długość sieci poddanych renowacji to ponad 7,2 km.
.jpg)

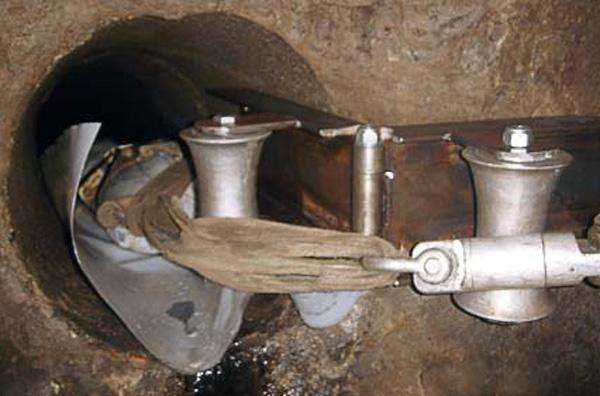

Fot. 2. Przeciąganie nieutwardzonego rękawa w kanale

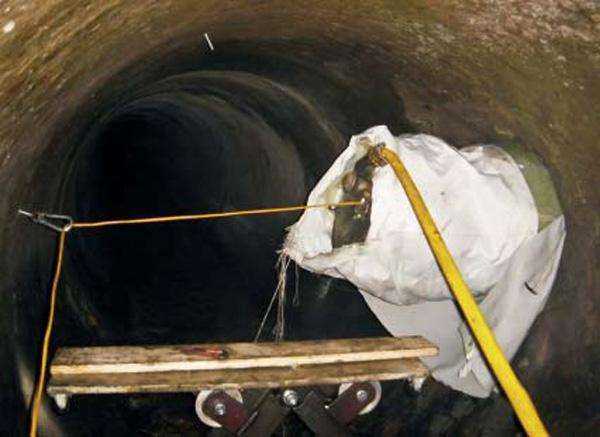

Fot. 3. Uszczelnienie przy pomocy kształtki kapeluszowej wlotu przyłącza do kolektora z zabudowanym rękawem
Inwentaryzacja oraz inspekcja TV wykazały również, iż w sieci znajduje się wiele kanałów o bardzo wysokim stopniu zanieczyszczenia osadami zarówno stałymi, jak i zamuleniem. Część tych zanieczyszczeń sięgała nawet poziomu 80% światła kanału. Było to wynikiem nieprawidłowego utrzymania kanalizacji w tym regionie. Zdarzały się nawet ekstremalne sytuacje gdzie kanał miał stałe osady w 50% na kilku do kilkunastu metrów kanałów, których frezowanie zajmowało nawet do kilku dni pracy robota frezującego. Innym problemem było ekstremalne zatłuszczenie kanału w rejonie głównej ulicy Gliwic, gdzie znajduje się wiele restauracji. Słaby system filtrów odtłuszczających powodował, iż kanały były praktycznie całkowicie zapchane tłuszczem. Do usunięcia tych nagromadzonych tłuszczów konieczne były połączone siły robota frezującego oraz samochodu czyszczącego.

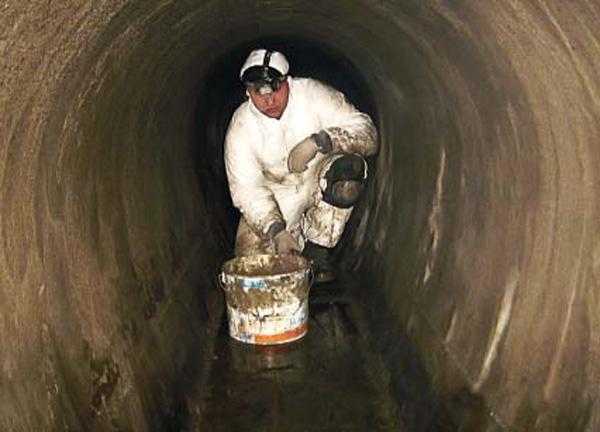

Fot. 4. Operator przy pulpicie sterowniczym zestawu do utwardzania rękawa przy pomocy UV

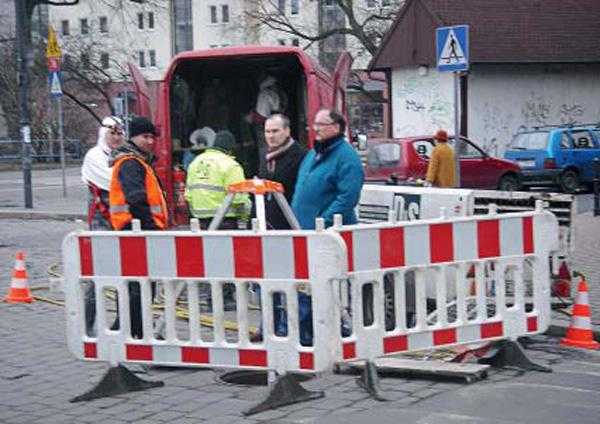

Fot. 5. renowacja betonowego kanału jajowego przy użyciu chemii budowlanej
W trakcie realizacji kontraktu codziennymi problemami były jednak ruch drogowy oraz dostępność studni. Prowadząc codziennie prace w kilku miejscach, konieczne było wygrodzenie wielu studni jednocześnie oraz oznaczenie wielu odcinków drogi. W punkcie szczytowym kontraktu, kiedy pracowały dwa zestawy UV, dwa roboty, brygada prowadząca renowację kanału przełazowego oraz 6 brygad przeprowadzających naprawy studni, było to nawet do kilkunastu studni dziennie. Całość renowacji odbywała się w starym mieście, gdzie przy wąskich ulicach, prowadzenie prac często było przyczyną sporych utrudnień w ruchu. Ponad kilometr sieci znajdował się w trasie tramwajowej, co wprowadzało dodatkowe utrudnienie i wymuszało wprowadzenie zmian nocnych. Te wszystkie czynniki wymagały od kierownictwa kontraktu wysokiego stopnia koordynacji oraz ciągłego kontaktu z zarządem dróg.

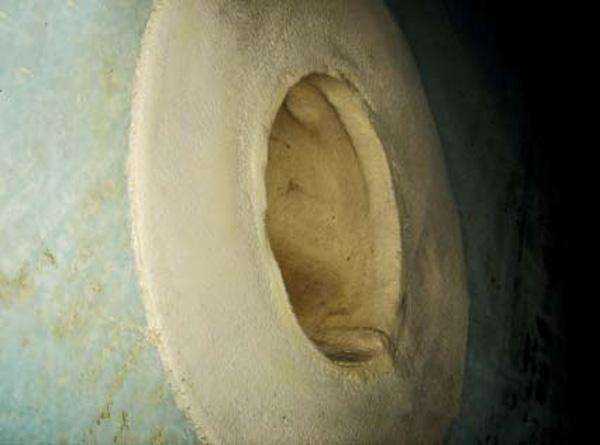

Fot. 6. Rękaw w trakcie procesu utwardzania UV z kształtką zamykającą
Fot. 7. Odbiór wykonanych robót
Ostatecznie, kontrakt został zakończony w terminie, pomimo wielu nieprzewidzianych trudności oraz poszerzonego zakresu renowacji przyłączy domowych.
