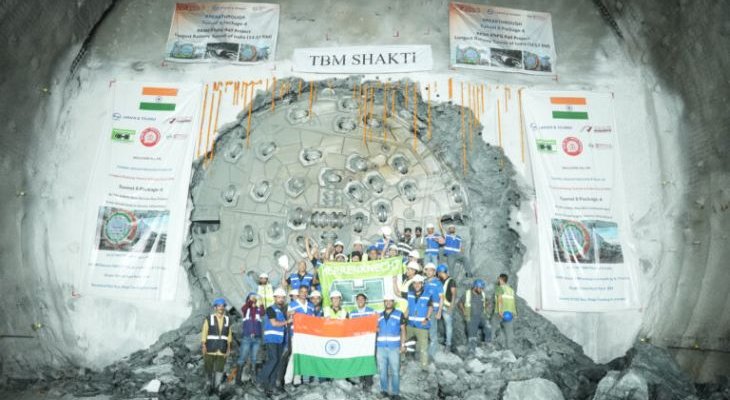

Druga z dwóch maszyn TBM zakończyła drążenie tunelu kolejowego budowanej linii łączącej Rishikesh z Karnaprayag (125 km) w indyjskich Himalajach. Wcześniej prace wykonała pierwsza. Równoległe nitki szlaku są już gotowe.
Fot. Rail Vikas Nigam
Wyzwania młodych Himalajów
Himalaje od dawna uchodziły za niemal niezdobytą twierdzę dla budownictwa tunelowego. Złożona geologia regionu wielokrotnie powodowała, że ambitne projekty kończyły się niepowodzeniem. Zamawiający – Rail Vikas Nigam – powierzył centralny element inwestycji, tunel bliźniaczy o długości 10,5 km, firmie Larsen & Toubro (L&T). Pozostały odcinek tunelu liczący 4,11 km wykonano metodą NATM (nową austriacką metodą tunelowania).
Choć indyjscy górnicy mają ogromne doświadczenie w konwencjonalnych metodach drążenia, przez lata z rezerwą podchodzili do technologii zmechanizowanych. Tym razem L&T postawiło jednak na dwie maszyny TBM o średnicy 9,1 m wyprodukowane przez firmę Herrenknecht. Zaprojektowano je specjalnie z myślą o geologicznych warunkach Himalajów.
Geologiczny przeciwnik – fyllit
Największym wyzwaniem okazała się przewaga skały fyllitowej – miękkiej, lecz stabilnej, ale podatnej na rozpad pod wpływem wody. Nadmierne ciśnienie prowadziło do jej zbijania się i blokowania głowicy skrawającej. Dodatkową trudność stanowił fakt, że „młode” Himalaje wciąż są w ruchu, co powodowało osuwanie się mas skalnych na tarczę maszyny.
Rozwiązaniem okazały się cylindry skrzynkowe wbudowane w głowicę skrawającą, umożliwiające płynną regulację położenia napędu i powiększanie średnicy drążenia nawet o 100 mm. To pierwsze zastosowanie tej technologii w Indiach.
Zaawansowane systemy wspierające drążenie
Maszyny wyposażono również w system ISP Herrenknechta, który pozwalał na bieżąco monitorować warunki geologiczne poprzez analizę fal sejsmicznych i dostarczał raporty w czasie rzeczywistym. W razie wykrycia anomalii natychmiast wykonywano odwierty kontrolne.
Dodatkowo system pomiaru konwergencji stale analizował odległość między tarczą TBM a skałą, ostrzegając operatora w przypadku jej niebezpiecznego zmniejszenia.
Rekordowe tempo prac
W rekordowym dniu zamontowano 23 pierścienie obudowy w ciągu 24 godzin, a jedna z TBM przemieściła się aż o 39 m w dobę – imponujący wynik przy tej średnicy i w tak wymagającym gruncie. Istotnym wsparciem była bliskość magazynu Herrenknecht w Dehradun, oddalonego o zaledwie trzy godziny drogi, co gwarantowało szybkie dostawy części.
Znaczenie dla przyszłości regionu
Udowodniono, że nowoczesne TBM-y potrafią sprostać ekstremalnym warunkom Himalajów i przewyższyć tempo tradycyjnych metod strzałowych. Sukces ten może być punktem odniesienia dla kolejnych projektów w regionach o skomplikowanej geologii.
Po ukończeniu inwestycji czas podróży między Rishikesh a Karnaprayag skróci się z siedmiu godzin do nieco ponad dwóch, co ułatwi dostęp do ważnych miejsc pielgrzymek hinduistycznych – Char Dham. Obecnie miliony pielgrzymów zmuszone są do jazdy krętymi, niebezpiecznymi drogami, narażonymi na osuwiska i trzęsienia ziemi.
Dane techniczne projektu
Projekt: Rishikesh–Karnaprayag New Rail Line (RVNL)
- Zleceniodawca: Rail Vikas Nigam
- Wykonawca: Larsen & Toubro
- Zastosowanie: kolej
- Długość drążenia: 10 489 m + 10 317 m
- Geologia: fyllit
Parametry maszyn TBM:
- Typ: 2 × TBM z jedną tarczą
- Średnica: 9,11 m
- Moc napędu głowicy: 4200 kW
- Moment obrotowy: 24 304 kNm
