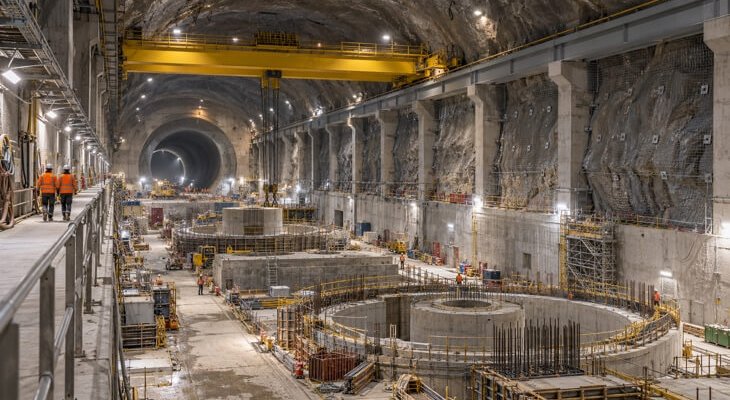

Australijska elektrownia szczytowo-pompowa Snowy 2.0 ma kosztować około 15,6 mld dolarów amerykańskich (USD). Poprzedni szacunek odpowiadał około 8,4 mld USD. Pełne uruchomienie zaplanowano na koniec 2029 r.
Australijska elektrownia szczytowo-pompowa Snowy 2.0 ma kosztować 85% więcej. Fot. Wizualizacja AI
Koszt elektrowni może sięgnąć 17,5 mld USD
Inwestor uwzględnia także wyższy scenariusz kosztowy, odpowiadający około 17,5 mld USD. Wzrost nakładów wiąże m.in. z niedostatecznym przygotowaniem projektu przy podejmowaniu decyzji inwestycyjnej, problemami wykonawcy z planowaniem i wydajnością robót oraz podwyżkami cen sprzętu, usług i pracy.
Fot. Wizualizacja AI
Przed uruchomieniem elektrowni: tunele i podziemne komory
Postęp robót przedstawia się następująco:

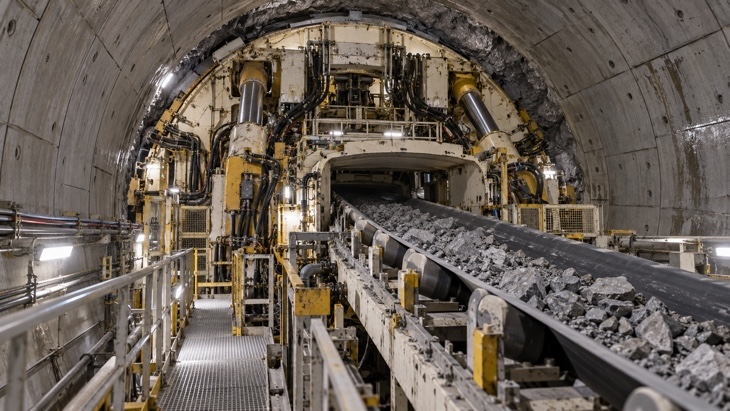

- drążenie maszynami TBM — 65%;
- roboty tunelowe metodą wiertniczo-strzałową — 95%;
- wykopy pod podziemny kompleks elektrowni — 90%.
Rozpoczęły się również prace przy budowie samej podziemnej elektrowni. Na inwestycji pracuje ponad 5 tys. osób.
27 km tuneli połączy dwa zbiorniki
Układ połączy istniejące zbiorniki Tantangara i Talbingo. Elektrownia powstaje około 800 m pod powierzchnią terenu. Sześć pompoturbin będzie pracować w dwóch trybach: wytwarzania energii podczas przepływu wody do dolnego zbiornika oraz pompowania jej z powrotem do górnego.
Do pompowania mają być wykorzystywane nadwyżki produkcji z elektrowni wiatrowych i słonecznych. Ta sama woda będzie mogła wielokrotnie uczestniczyć w cyklu magazynowania i oddawania energii.
Przeczytaj także: Tunel Brenner. Nowe szyby i otwarcie dopiero w 2034 r.
